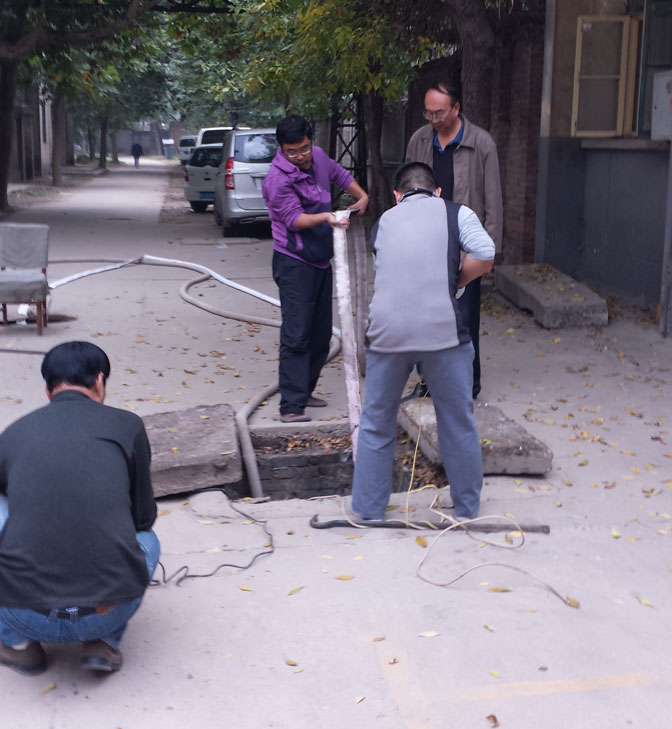

根据学院工作计划,对教学楼装修改造,由物业中心承担了教学楼水、电、暖拆除及一号公寓的上、下水拆除任务,要求教学楼10天内完成上下水的拆迁,一号公寓拆迁可延缓到10月15日完成。为完成上级交给的任务,物业中心于15日召开了中层领导干部动员布置会,此次参加员工人数22人。

接到任务后,在物业中心的统一领导下,结合教学楼和一号公寓的实际情况,为了安全、保质保量地按时完成各项工程,不影响其它施工队伍的作业进度,物业中心经理姚宗安,强调了拆迁的重要性、艰巨性和具体分工,把施工作业分为四个作业组,下水管道、上水暖气、电气线路及机动抢修组,认真部署,各司其职,并强调了劳动纪律。总支书记陈发辉强调了安全施工的必要性。分别由经理、总支书记、副经理和部门领导负责各施工组的拆迁任务。经理主抓拆迁施工进展并协调其他施工队伍的配合,陈书记主抓安全施工。

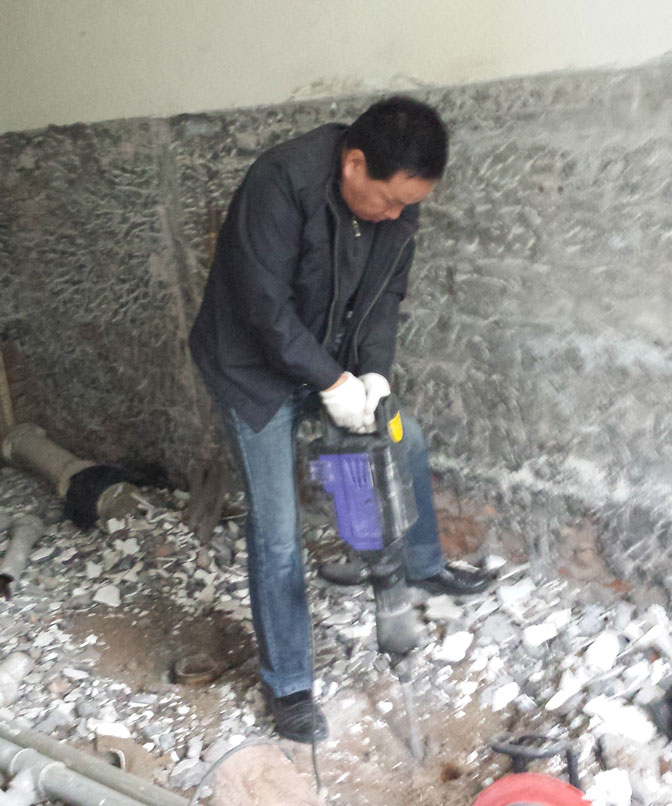

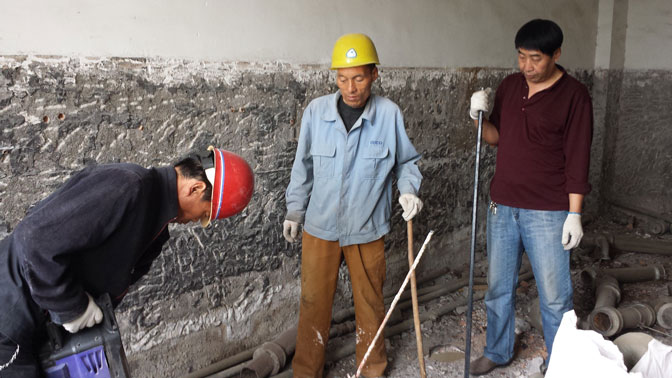

下水管道组是此次任务负责卫生间和厕所下水拆除任务,危险系数及难度最大、任务最重,噪音最大。由经理、书记亲自抓,确保安全生产无事故。仅教学楼每层上下水26-28管道口,吊杆及固定关卡10来个,要用30gk电锤破碎,12磅大锤砸断管道就更换4根锤杆,制订了由上而下的工作程序,为了不影响施工进度,加快速度,提前做好辅助工作,为下一个环节做好施工准备,根据工作要求,不断调整施工方案,总结经验,创新工作机制,提前一天完成施工作业。

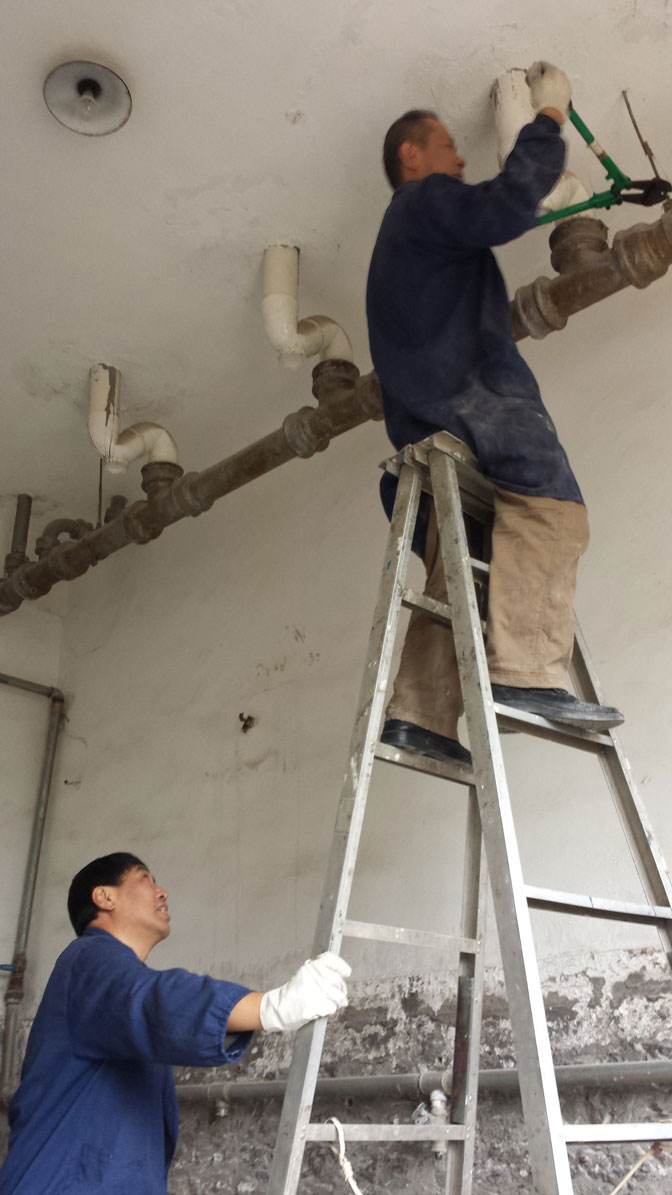

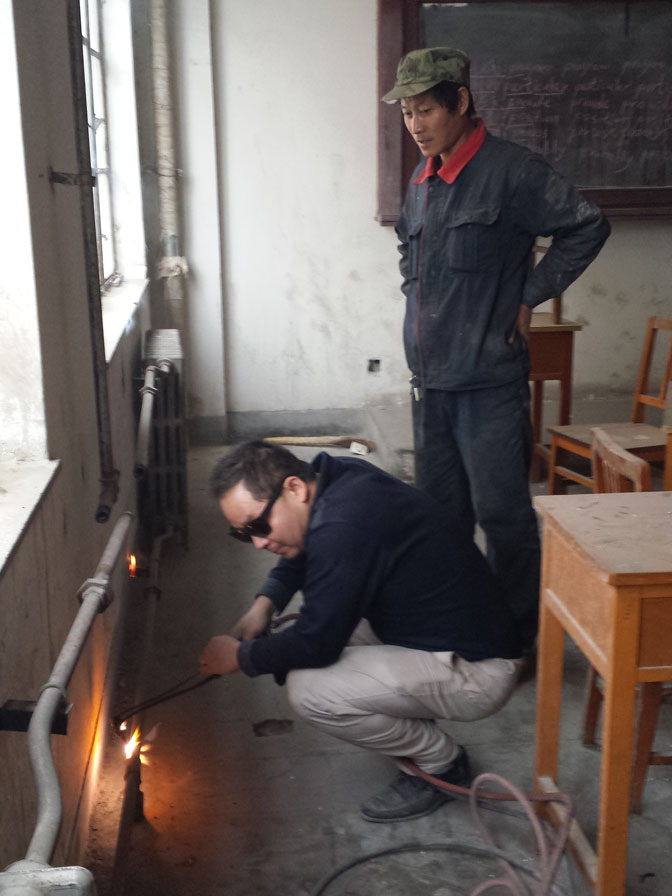

上水暖气组负责上水和暖气拆除任务,工作性质是又苦又累,分为两个作业班,管道切割和暖气拆卸班,由刘有强负责,不仅每人要负责上百斤的管道和暖气的拆卸,要不断移动梯子和课桌椅,稍微不慎就会伤及人员安全,还要配合其它施工组的氧气焊的任务。光氧气和乙炔就用了8瓶。

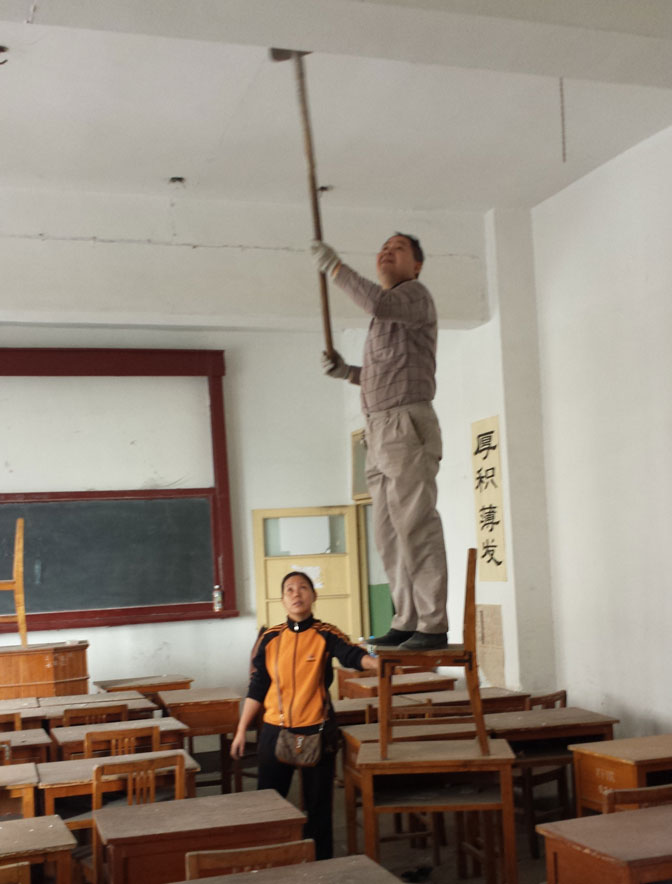

电气线路组负责整个教学楼的电器线路的拆除任务,工作性质是又脏又累,由张杰副经理和李志强负责,分为两个作业班,日光灯和室内线路班,灯头和开关底座班的拆除,主线一起拆除的工作机制,每拆除一个作业点,就要往下掉下白灰粉末。经常把员工的眼睛给迷住,还要注意自身的安全。电工李志强为了加快施工进度,创新施工方法,用铁锨取代了榔头拆除,使工作效率提高一倍。加快了施工进度。

机动抢修组哪里需要那里去,由龚茂林负责,做好施工前的准备工作,积极配合其他施工组的工作,以及工具的维修服务,并肩负着单位和社区的维修任务。

由于教学楼各施工队都在施工,多工种立体交叉作业,物业中心领导,每天穿梭在几个施工场地之间,为确保施工进度和安全生产、及时分析和讨论工程进度和施工中存在的不足并进行总结,提出下一步各组改进方法督促、实施;并提醒各施组负责人要加强员工的安全教育,树立安全意识,整个施工过程中无一例安全责任事故发生。

在物业中心领导的高度重视下,各工作组成员工作认真负责,团结协作,互相支持,放弃双休日,尽职尽责和奉献的精神,使拆除工作提前完成。
